Веха — это точка проектного плана, которая отмечает важное событие в проекте и используется для контроля хода его выполнения.
Веха может подводить промежуточный итог выполнения группы задач проектного плана.
В плане проекта в «1С:Документооборот» веха создается как проектная задача.
О создании задачи см. вопрос «163. Как создать проектную задачу?»

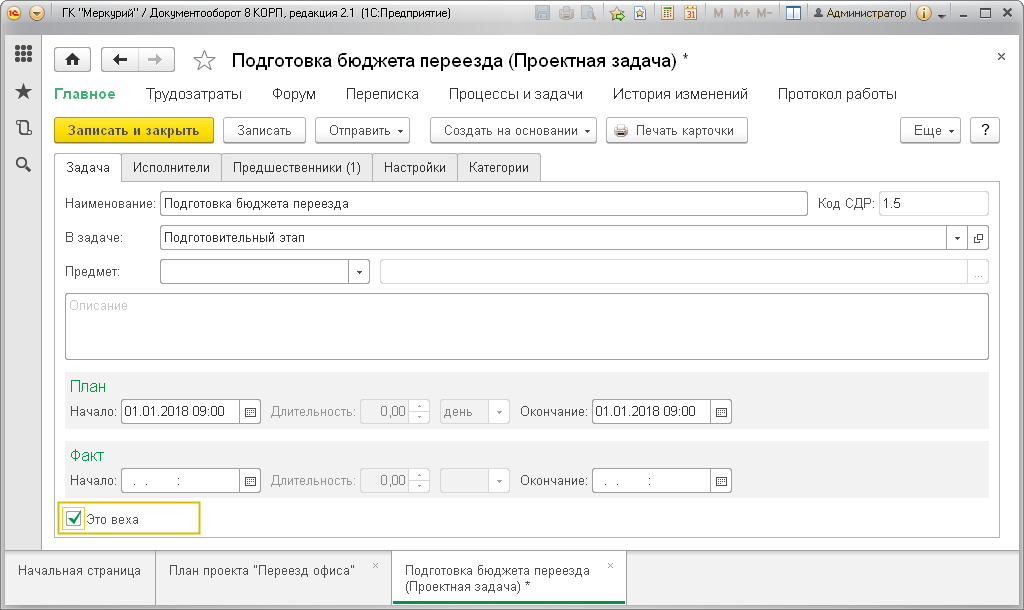

Чтобы сделать проектную задачу вехой, необходимо установить в карточке задачи флаг «Это веха».
После этого реквизиты «Плановая длительность» и «Фактическая длительность» проектной задачи обнуляются и становятся недоступными для редактирования. Кроме этого, недоступной для заполнения, становится закладка Исполнители. Таким образом, веха имеет нулевую длительность и не имеет исполнителей.
Задачи в плане проекта могут быть как суммарными, так и подчиненными. Как правило, проектная задача с флагом «Это веха» указывается последней в списке подчиненных задач, поэтому на закладке Предшественники проектной задачи с флагом «Это веха» необходимо указать все задачи, которые ей предшествуют (т. е. итог работы, который она подводит).
На диаграмме Ганта проектные задачи с флагом «Это веха» визуально делят план проекта на этапы, разделы или группы. Эти задачи выделены красной вертикальной линией, а их наименование размещено с правой стороны от линии над диаграммой.
При создании проектной задачи с флагом «Это веха» необходимо обратить внимание на правильное ее расположение в списке задач плана проекта. Кроме этого следует обратить внимание на правильное заполнение закладки Предшественники.
